一、材料简介

OXD® -200聚氯乙烯(PVC防水卷材以聚氯乙烯(PVC)树脂为基料,加入一定量的增塑剂、抗老剂、稳定剂、紫外线吸收剂、润滑剂、填充剂以及其他加工助剂经一次挤出成型的新型高分子防水卷材。产品符合GB 12952-2011《聚氯乙烯 (PVC) 防水卷材》的要求,卷材自粘层的性能符合GB/T  23260-2009《带自粘层的防水卷材》的要求。

二、产品特性

拉伸强度高,伸长率延展性好,收缩率小,尺寸稳定性良好;

耐老化、耐化学腐蚀、耐根穿刺性能优异;

具有良好的可焊接性,接缝热风焊接后与基材成为一体,搭接无脱落剥离情况;

具有良好的水汽扩散性,冷凝物易排释;

高、低温柔韧性好,适应环境温差变化性好;

采用环保原料与技术,无环境污染,使用寿命长;

维修简便。

三、使用范围

主要应用于屋面、地下室、人防工程、综合管廊、地铁隧道、水库堤坝、粮库、垃圾填埋场等工程。

四、推荐方案

部位

推荐做法

备注

 屋面

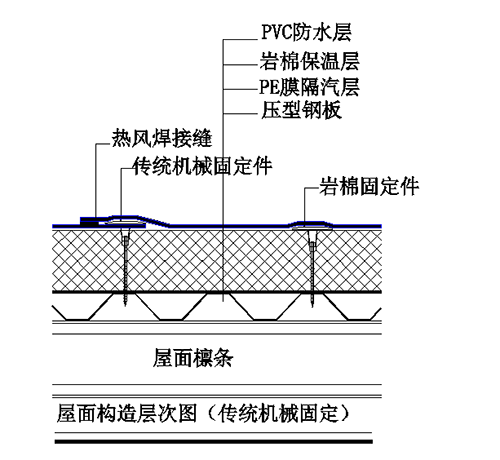

(构造层次从上至下)

PVC防水卷材

岩棉保温层

 PE膜隔汽层

结构层

五、施工工艺

1、工艺流程

基层验收→铺设PE膜隔汽层→岩棉保温层铺设→铺设PVC防水卷材→有穿孔固定件固定→搭接边焊接→细部处理、收口处理→验收

2、基层验收

2.1轻钢屋面基层验收包括以下几点:

(1)确定钢板厚度≥0.75mm,否则应进行拉拔力测试,确保系统安全可靠性。

(2)确定女儿墙内墙板安装完成。

2.1检查安全问题:

(1)检查天沟安装固定完成。

(2)检查屋脊安装补强钢板。

(3)各洞口临边设置警示带或安全网。

(4)防水施工面压型钢板螺钉安装完成。

2.3 L 型板补强

在女儿墙、天窗、风机洞口等根部需协调相关单位安装L 型钢板补强,施工时将U型压条螺钉固定在L型钢板上。L型钢板厚度不应小于0.8mm。

3、铺设PE膜

施工时自然滚铺即可,完成面平整不褶皱、不空鼓。PE膜搭接处采用丁基胶带进行粘接,丁基胶带经过特殊的工艺流程生产出来的环保型无溶剂密封粘结材料,主要用于PE 膜连接密封,阻断气流的作用。

当屋面有女儿墙时,周边PE 膜应沿墙面向上连续铺设,高出保温层上表面不应小于150mm。

4、铺设岩棉

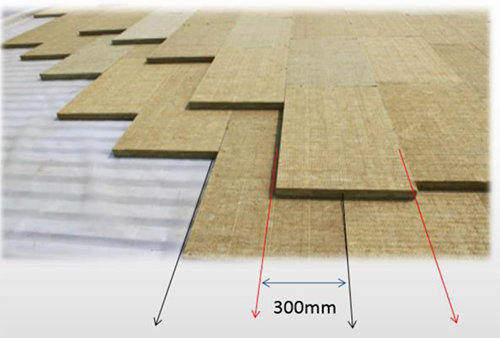

将岩棉板平行屋脊铺设,接缝要紧凑、密实。岩棉铺设需错缝铺设,上下之间也要错缝铺设。

立面岩棉一般采用单层铺设,每块岩棉要用专用垫片进行固定。

5、铺设PVC防水卷材

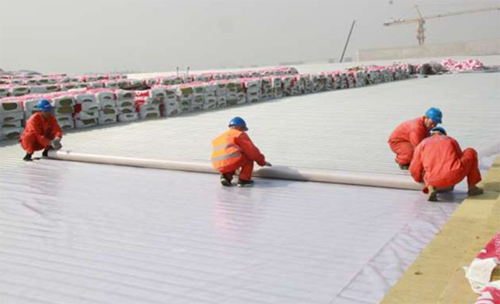

由二人为一组,将卷材抬至施工面一端,自然打开铺设,随铺随调整方向,确保搭接边宽度。

 6、有穿孔固定安装

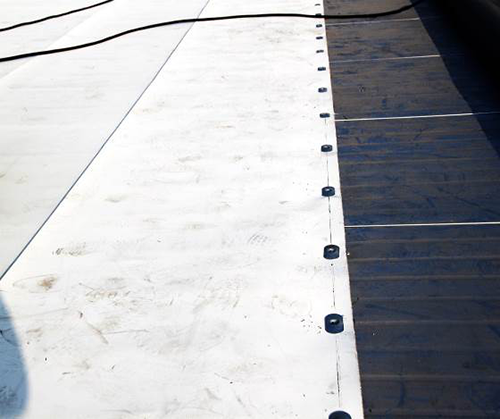

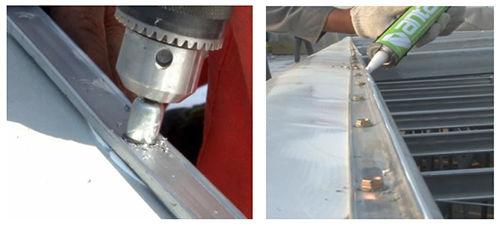

首先需要技术部门针对项目特点进行风荷载计算,制定合理的固定件布置方案,根据方案进行弹线。沿直线安装垫片,这样将提高系统性能,有助于更轻松地识别卷材下的垫片。安装固定件时,注意控制螺钉嵌入力度,不可过于松弛(垫片不能旋转为准),不可过于紧固(垫片变形或保温板凹陷)

 7、搭接边焊接

(1)防水卷材搭接部位焊接面擦拭干净、干燥,采用自动焊接机进行焊接,由专人操作,保持2.5-3.5m/min(爬行焊机速度和温度依据天气情况而定)的速度稳定行走。

(2)自动焊接无法操作的部位手持式焊接机,采用热风焊接,焊接时焊嘴与焊接方向呈45°角,压辊与焊嘴平等并保持大约5mm的距离,焊接边应有呈亮色熔浆渗出,不应出现漏焊、跳焊、烧焦或焊接不牢现象,焊接时不得损害非焊接部位的卷材。

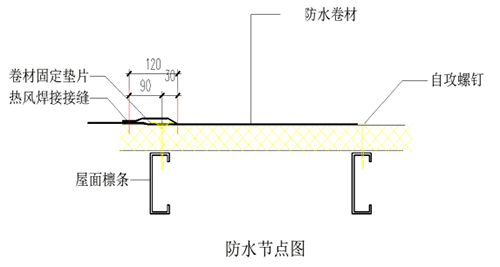

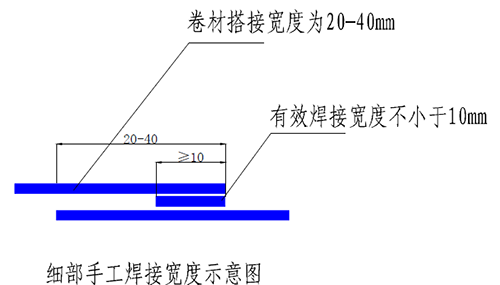

卷材的搭接宽度

搭接方向

短边搭接宽度(mm)

长边搭接宽度(mm)

有穿孔机械固定

覆盖条150

120

                                                                                                         (短边搭接覆盖条)

8、细部节点收口处理

8.1阴阳角

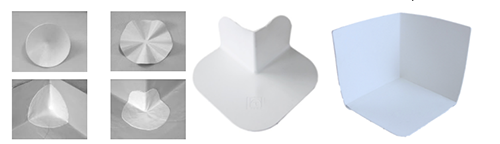

阴阳角部位应用阴阳角预制件进行处理, 确保节点的完整性。

8.2收口处理

安装压条之前,需预先在卷材下方打一道密封胶,再用压条压紧卷材,将密封胶挤出。

压条外口再次打密封胶密封即可,两次打胶时间间隔应连续,使胶融为一体。

8.3出屋面管道

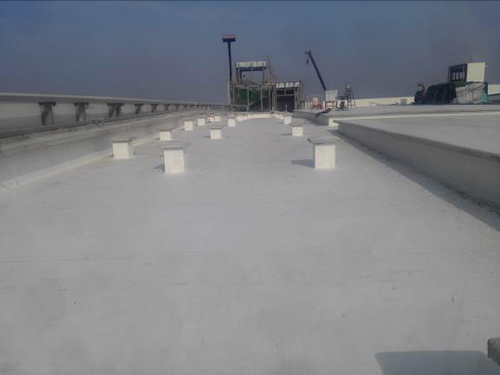

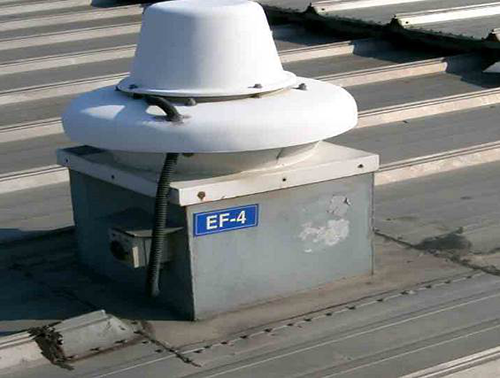

屋面排气管主要用于基层防潮排气作用,合理的布局可以增加屋面使用寿命,防水层到排气管时应保证收口的密封效果。

施工过程中应采用预制件系统,将出屋面排气管进行包裹,侧面开口部位进行手工焊接,根部与大面卷材焊接。收口位置安装金属喉箍并填充密封胶,预制件上反高度应≥250mm。

 8.4设备基座

设备基座进行防水施工时,防水层包裹设备基座的立面,在转角部位安装阳角预制件,卷材立面采用高分子专用收口压条进行收口处理,并应用耐候型密封胶进行密封处理。

设备基座也可以采用整体式的设备基座预制件,增强节点的防水整体性能。
